jueves, 24 de octubre de 2024

La estación de Villamiel de Toledo, de la línea Madrid-Cáceres-Portugal, MCP. Misterio resuelto

Para todos los fanáticos de la línea de MCP y su historia, siempre nos ha resultado un misterio la estación de Villamiel, más bien de su edificio. Este se apartaba de los modelos utilizados en la línea, parecía más moderno y con una torre, supuestamente, para un enclavamiento, No encontrábamos una explicación a todo esto, hasta hoy.

En los años 20 la estación de Villamiel contaba con solo dos vías, con unas instalaciones rudimentarias para carga y descarga de mercancías que resultaban a todas luces insuficientes. Por ello se proyectó la instalación de una tercera vía y una vía de muelle, así como la ampliación de la longitud en las vías restantes y nuevos muelles de mercancías.

Con objeto de evitar el gran movimiento de tierras que se originaría construyendo la tercera vía al otro lado de la general, se dispuso esta nueva vía junto al edificio de viajeros, lo que obligaba a demoler éste y construir uno nuevo.

Este nuevo edificio sería de mampostería en su planta baja y de ladrillo en su piso principal, y llevaría una pequeña cabina, con subida independiente, para instalar en ella las palancas de mando cuando se decidiese instalar un enclavamiento, una vez decidido el tipo y sistema de enclavamiento a adoptar.

El proyecto fue realizado el 15 de junio de 1927 y aprobado en 5 de julio del mismo año.

Como ya sabemos, el edificio si fue construido y es idéntico al de los planos del proyecto. No así el enclavamiento que nunca fue instalado. En los años 60, ya bajo la administración de Renfe, y con objeto de elevar la velocidad en la línea se instaló provisionalmente un enclavamiento por medio de cerraduras Bouré para así asegurar las agujas, que fueron dotadas con sus correspondientes cerrojos, hasta que, en los años 70, dentro del Plan Decenal de Modernización, fueron instalados en las estaciones de la línea nuevos enclavamientos mecánicos Siemens, que estuvieron en servicio hasta la instalación del BLAU y CTC hace pocos años. Previamente y durante unos años, la estación fue clasificada como apeadero y levantadas las vías secundarias, que fueron repuestas con la instalación del CTC, al igual que Erustes y Calera Chozas.

El edificio aún se mantiene en pie en un estado lamentable ya que la estación no presta ningún tipo de servicio público, solo servicio a efectos de circulación para cruces de trenes.

Fuente: Proyecto de Ampliación de la Estación de Villamiel. Madrid 1927. Archivo General de la Administración, Fondo Obras Públicas, Caja 24/12661

jueves, 17 de octubre de 2024

A propósito del inicio de las obras del "Metropolitano Alfonso XIII" de Madrid

Ya que se ha hablado tanto en el día de hoy de los 105 años de la inauguración del metro de Madrid (no sabemos a cuento de que), vamos a hablar de un tema controvertido como es la fecha de inicio de las obras de construcción del "Metropolitano Alfonso XIII".

Desde el mismo nacimiento del "Metropolitano Alfonso XIII" se han publicado multitud de artículos, libros, noticias sobre el nuevo medio de transporte madrileño, y en la mayoría de ellos, sobre todo en los oficiales, dan como fecha de inicio de las obras el mes de julio de 1917, fecha totalmente incorrecta.

Libro de Actas Nº 1 de las reuniones del Consejo de Administración de la Compañía.

Efectivamente, las obras de construcción de nuestro metro se iniciaron unos meses antes, concretamente el 23 de abril, tal y como se informa de ello en la reunión del Consejo de Administración de la Compañía Metropolitano Alfonso XIII, celebrada el 18 de mayo de 1917. Poco después, en la sesión celebrada el 26 de junio de 1917, se daba cuenta del inicio de las obras en otros puntos de la línea, todos ellos como vemos anteriores al mes de julio.


Por su parte el diario ABC se expresaba en los mismos términos en las ediciones del 24 de abril, con una foto del evento, y 14 de junio del mismo año de 1917.



Finalmente en la correspondencia remitida periódicamente por Miguel Otamendi a Enrique Ocharán, director del Banco de Vizcaya, dándole cuenta del desarrollo de las obras, se expresaba también en los mismos términos. Dicha documentación se encuentra depositada en el Archivo Histórico BBVA tras una donación de los herederos de Enrique Ocharán.


A la vista de toda esta documentación no encontramos una respuesta a todo ese interés de la compañía en recalcar el mes de julio, ni de los "historiadores" que siguen copiando el mismo error una y otra vez. Quizás ello se deba a un error de interpretación de las propias palabras de Otamendi que decía textualmente en la publicación editada con motivo de la inauguración de la primera línea entre Cuatro Caminos y la Puerta del Sol: "dieron comienzo con toda intensidad las obras el 10 de julio de 1917. Poco tiempo antes, al cercar el pozo de extracción de tierras en la Puerta del Sol, se puso en su valla esta inscripción: inauguración de la línea 1, Norte-Sur, Octubre 1919".


jueves, 2 de mayo de 2024

La ampliación de la línea 3 del Metro de Madrid hasta El Casar

El pasado día 24 de abril tuve la oportunidad de visitar las obras de la línea 3 del Metro de Madrid hasta El Casar, gracias a una iniciativa del Colegio de Ingenieros de Caminos, Canales y Puertos, Demarcación de Madrid, a quien agradecemos desde aquí la posibilidad brindada para asistir a todas aquellas personas interesadas en esta visita, así como a la Consejería de Transportes por la acogida en esa visita y sus interesantes explicaciones.

Por ello, vamos a ver los antecedentes de esta obra así como el estado actual de las mismas.

ANTECEDENTES

El inicio de este proyecto se remonta al año 2005 cuando se acordó la ampliación de la línea 3 del metro de Madrid desde la estación de Villaverde Alto hasta El Casar, en el municipio de Getafe, como primera fase, donde tendría correspondencia con la línea 12, METROSUR, y con Cercanías. En una segunda fase se proyectaba la ampliación hasta Perales del Río, barrio de Getafe. En ese momento se encontraba en ejecución la ampliación de la línea 3 desde su final histórico en Legazpi hasta Villaverde Alto, ampliación que sería inaugurada el 21 de abril de 2007.

Esta ampliación hasta Villaverde Alto incluía la construcción de unas nuevas cocheras para la línea 3, que carecía de ellas, así como el túnel de enlace, de mas de un kilómetro de longitud, y que se construyó ya pensando en esta ampliación a El Casar, con la realización del correspondiente telescopio.

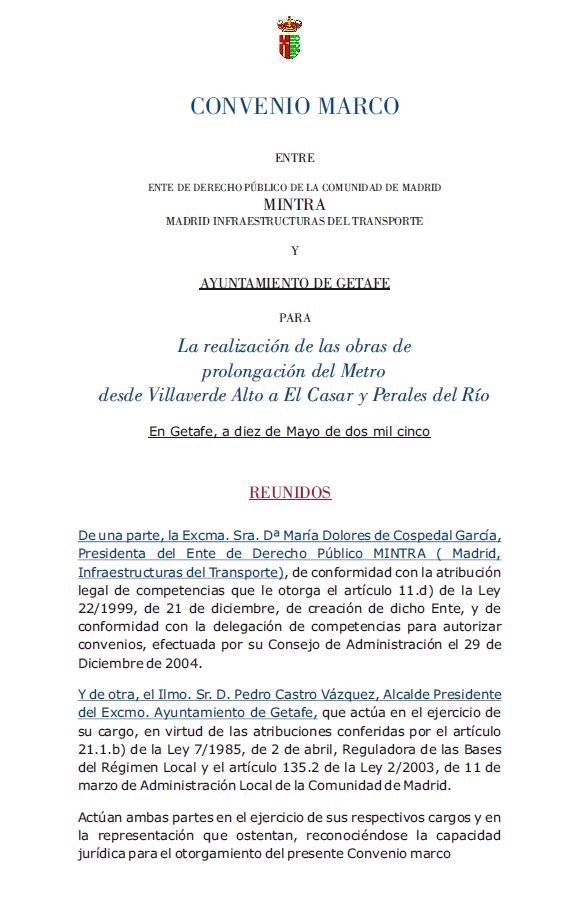

De esta forma, el 10 de mayo de 2005, se suscribió un Convenio Marco entre MINTRA, Madrid Infraestructuras del Transporte, y el Ayuntamiento de Getafe, representados por María Dolores de Cospedal y Pedro Castro, respectivamente, para la cofinanciación de la obra, con la idea de comenzarlas antes de 2007.

El presupuesto que contemplaba este convenio era de 153 millones de euros, financiados al 50% entre el Ayuntamiento de Getafe y la Comunidad de Madrid. El proyecto serviría para conectar el Metro con Metrosur y la red de tren de Cercanías en la estación-intercambiador de El Casar, lo que permitiría que los vecinos de Pinto, Valdemoro, Ciempozuelos y Aranjuez pudieran enlazar con el Metro sin necesidad de llegar hasta Atocha.

Sin embrago, tres años después, en febrero de 2008, el Ayuntamiento de Getafe se negó a cofinanciar la obra, rompiendo el acuerdo, ya que, según ellos, se sentían agraviados en relación a otros municipios como Alcobendas y San Sebastián de los Reyes, a los cuales se les había llevado el metro sin ninguna aportación municipal, quedando, de esta forma, suspendida esta ampliación.

Llegamos así al año 2021 cuando se decide retomar esta ampliación, licitando las obras de construcción el 11 de agosto de ese año, licitación que quedó adjudicada el 20 de diciembre siguiente la la UTE Metro L-3, formada por las empresas constructoras AZVI, COTODISA Obras y Servicios, y Obras Subterráneas.

SITUACIÓN ACTUAL DE LAS OBRAS (24-4-2024).

La ampliación, km 0, se inicia en el telescopio construido en el túnel de acceso a las cocheras de la línea 3, punto situado a 1092 m de la estación de Villaverde Alto, finalizando en el km 2,700, e incluye una única estación, El Casar.



TÚNEL. El túnel se encuentra prácticamente terminado a falta de 300-400 m en la zona de unión con el túnel en servicio de la línea 3. En esa zona, al contrario que en el resto de la obra, se ha encontrado gran cantidad de agua.


En el trazado del túnel se ha previsto una rasante horizontal para una posible construcción de una segunda estación, si la urbanización de la zona así lo requiriera.

ESTACIÓN DE EL CASAR. Es la única nueva estación del tramo y tendrá correspondencia con la línea 12 del metro y con Cercanías Renfe.


La obra civil se encuentra terminada y se esta en estos momentos ejecutando los revestimientos, cuartos técnicos, escaleras, andenes.


Se estan ejecutando así mismo dos obras no incluidas inicialmente en el proyecto: por un lado se está construyendo un túnel de enlace con la línea 12, solicitado por Metro, para el paso de vehículos auxiliares y de mantenimiento entre las dos líneas. Este es el motivo del corte actual del servicio en línea 12.

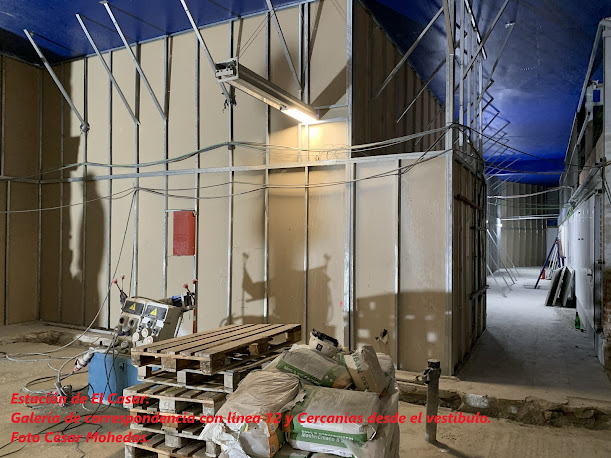

Por otro lado se está construyendo una galería de correspondencia directa entre ambas líneas sin necesidad de subir al vestíbulo, salir pasando por el acceso a la estación de cercanías, y volver a entrar y bajar de nuevo.


Está previsto que para el mes de junio se comience a tirar vía con la idea de inaugurarlo a finales de año.

Por último diremos, que con el fin de ejecutar el enlace con el tramo en servicio de la línea 3, a partir del próximo 8 de mayo se cortará el acceso al depósito de Villaverde por vía 2, quedando operativo únicamente el acceso por vía 1.
